台積3奈米廠補件 經長開解方

2018/11/20 | By

經濟日報 記者吳馥馨/台北報導

經濟日報提供
經濟日報提供

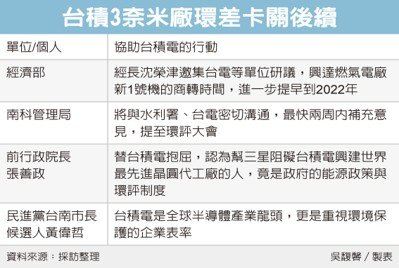

上周台積電3奈米廠「環差案」卡在水、電問題沒有通過;經濟部長沈榮津昨(19)日動員台電及相關單位,研析能否讓興達燃氣電廠1號機的商轉時間,從2023年提早到2022年,與台積3奈米廠量產的時間同步,以解除環團疑慮。

與會人士透露,考量興達電廠燃氣機組的時程安排,除了興建時間,在此之前還有環評等不確定性較高的因素,昨天會後仍無法保證一定可以提早到2022年,但台電已表示「會努力」。

台積電3奈米新廠上周三(14日)本欲在環評大會闖關,但環評大會要求開發單位要在三個月內就節能措施、再生能源20%的達成期程及控管方式補充修正後,於下次環評大會再行內部討論。

其中,環團也質疑,在興建中的台積電5奈米廠,未來營運的所需用電量為75萬瓩,3奈米廠擴增案所需用電量達88萬瓩,兩者相加幾乎就等於興達電廠四座燃煤機組的發電量。如若不能在2022年底台積3奈米廠陸續投產前,將老舊燃煤機組除役汰換,只會加劇南部空汙問題。

台電解釋,台積5奈米廠、3奈米廠的用電是透過南科超高壓變電所供電,不是由興達電廠拉專線供電。經濟部也表示,電廠除役涉及整體供電情勢,不可能因「單一公司個案」而提前除役。

但既然環團的質疑,經濟部長「聽到了」,沈榮津昨天仍然找台電研商「再進一步提前」除役的可能性。

台電表示,興達電廠「煤改氣」工程是採「先建後拆」,燃氣機組要先商轉,燃煤機組才會除役。按台電之前的電源開發計畫,興達電廠燃氣新1機在2023年商轉後,燃煤1號、2號機也已提早在2023年除役。等到興達燃氣新2機在2024年商轉時,燃煤第3號、4號機組則轉為夏季尖峰備用機組。

至於台積電再生能源要達20%的問題,經濟部表示,已請能源局協助節能措施,或購買綠電。

依規畫,台積電將投資超過6,000億元在南科興建全球第一座3奈米廠,預計2020年動工,2022年底開始量產。上周環差案沒有通過,南科管理局局長林威呈隨即表示,將與水利署、台電密切溝通,最快這一、二周內就把補充、修正意見提至環評大會。
